Dall’offerta tecnica migliorativa al progetto esecutivo validato e alla realizzazione: il nuovo Polo per l’infanzia di Maddaloni è sviluppato nell’ambito di un appalto integrato PNRR.

Dati principali
Luogo
Via Feudo, Maddaloni (CE)
Committente
Comune di Maddaloni
Programma
PNRR M4C1 – Investimento 1.1, NextGenerationEU
Finanziamento
€ 1.736.000,00
Importo lavori di progetto
€ 1.255.000,00 oltre € 40.000,00 per la sicurezza
Stato
Opera realizzata – documentazione fotografica maggio 2026
Prestazione
Redattore dell’offerta tecnica migliorativa. Mandatario e capogruppo del RTP di progettazione esecutiva, progettista architettonico e responsabile dell’integrazione delle prestazioni specialistiche.
Progetto verificato con esito favorevole il 13 marzo 2024, validato il 14 marzo 2024 e approvato con Determinazione dirigenziale n. 434 del 27 giugno 2024.
Appalto integrato e offerta tecnica
L’intervento è stato affidato mediante procedura aperta in appalto integrato, con il criterio dell’offerta economicamente più vantaggiosa individuata sulla base del miglior rapporto qualità/prezzo. La gara attribuiva 70 punti all’offerta tecnica e 30 punti alla componente economico-temporale. La procedura si è conclusa con l’aggiudicazione dell’appalto e un punteggio complessivo di 89,16/100.
L’offerta tecnica ha sviluppato i criteri di miglioramento architettonico e funzionale, prestazione dell’involucro, efficienza degli impianti, CAM e organizzazione del cantiere. L’utilizzo del BIM era previsto tra gli elementi premiali della procedura.
Soluzioni migliorative integrate nel progetto
- sistema isolato per il solaio e involucro in laterizio ad alte prestazioni;
- copertura in alluminio con coibentazione e ventilazione bidirezionale;
- massetti eco-isolanti e dodici blocchi di finestre da tetto per incrementare la luce zenitale;
- impianto fotovoltaico da 30,8 kWp con accumulo e due sistemi solari termici da 300 litri;
- ventilazione meccanica controllata e riscaldamento a pavimento radiante;
- building automation e illuminazione interna LED con controllo DALI.
Progettazione esecutiva e coordinamento
Il servizio di progettazione è stato avviato il 29 novembre 2023. Giovanni Preziosi ha operato come mandatario e capogruppo del RTP, curando la progettazione architettonica, edilizia e urbanistica e l’integrazione tra le prestazioni specialistiche.
Il progetto ha coordinato architettura, strutture, sicurezza, manutenzione, impianti termici, elettrici e speciali, idrico-sanitari, prevenzione incendi, geologia, acustica e criteri ambientali minimi. Il modello BIM ha supportato il controllo interdisciplinare e la produzione degli elaborati esecutivi.

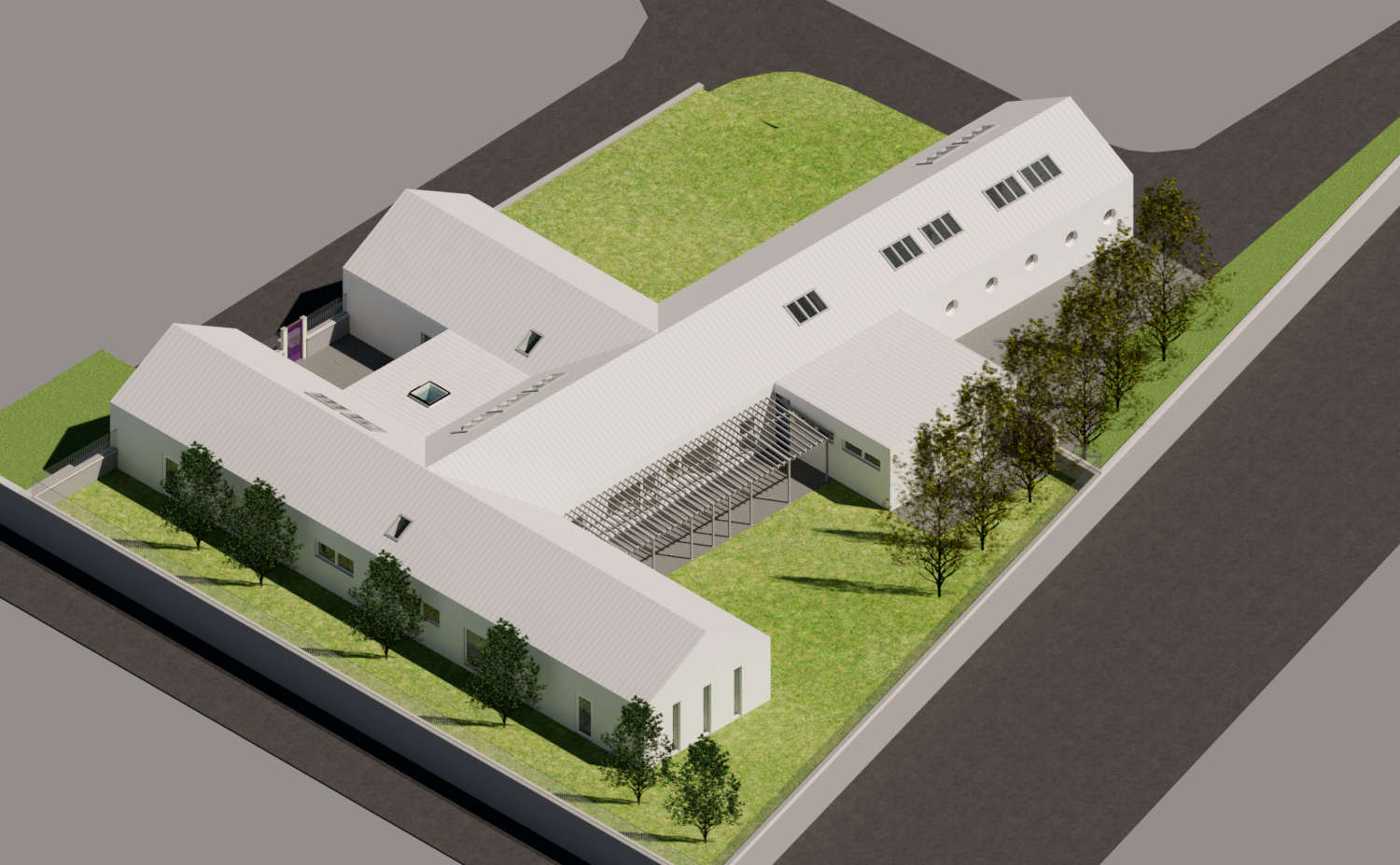

Dal modello all’opera

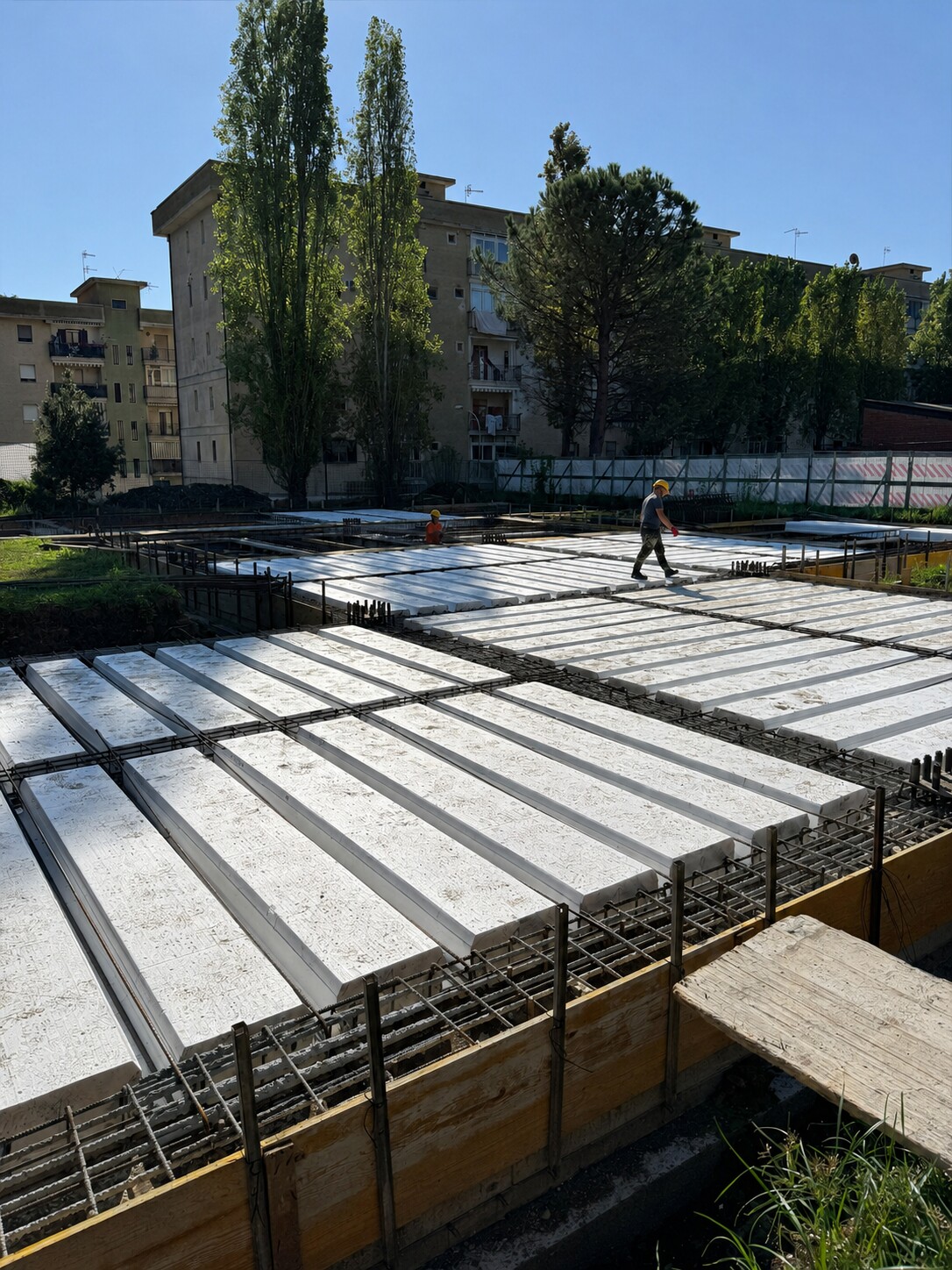

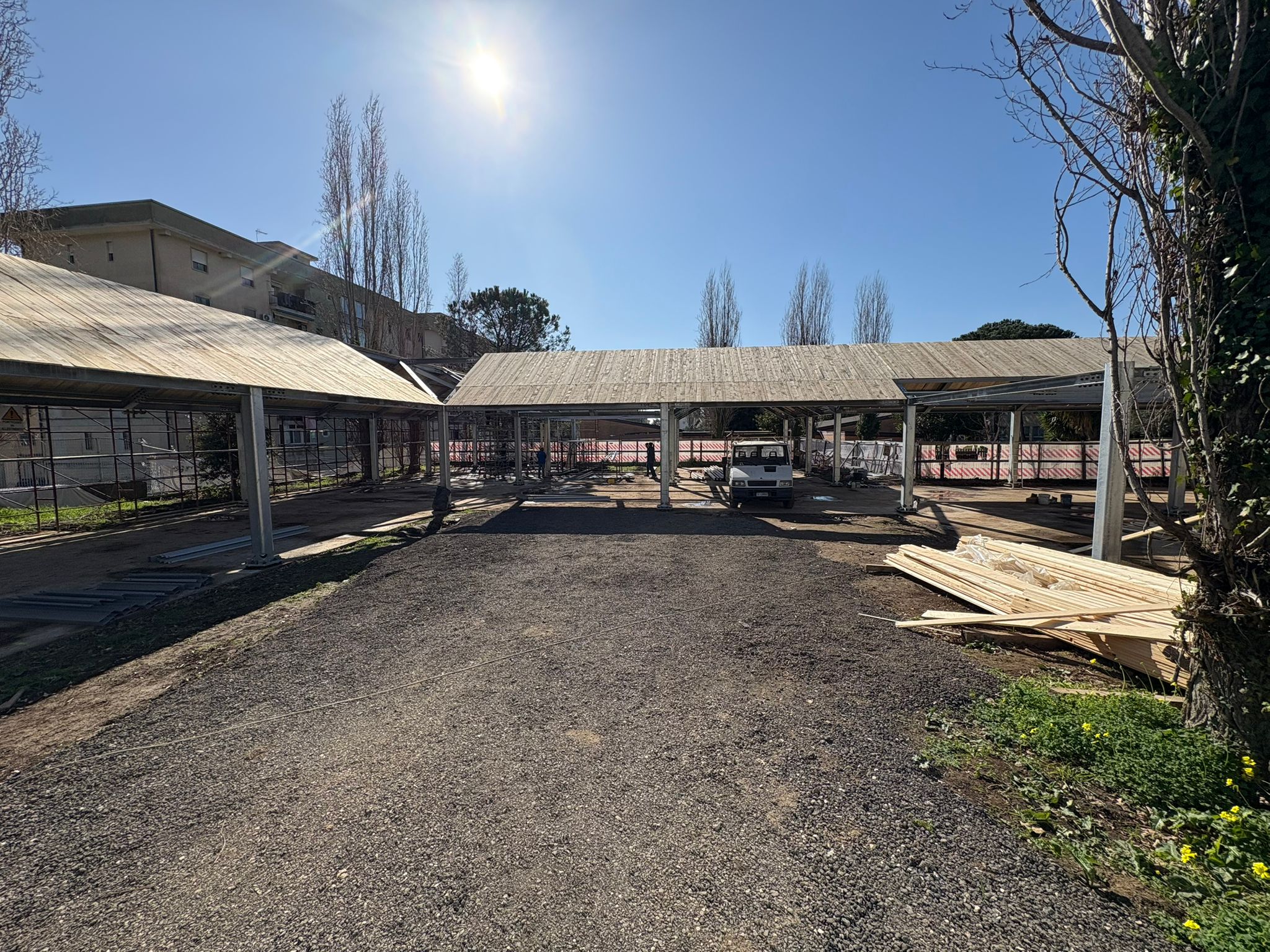

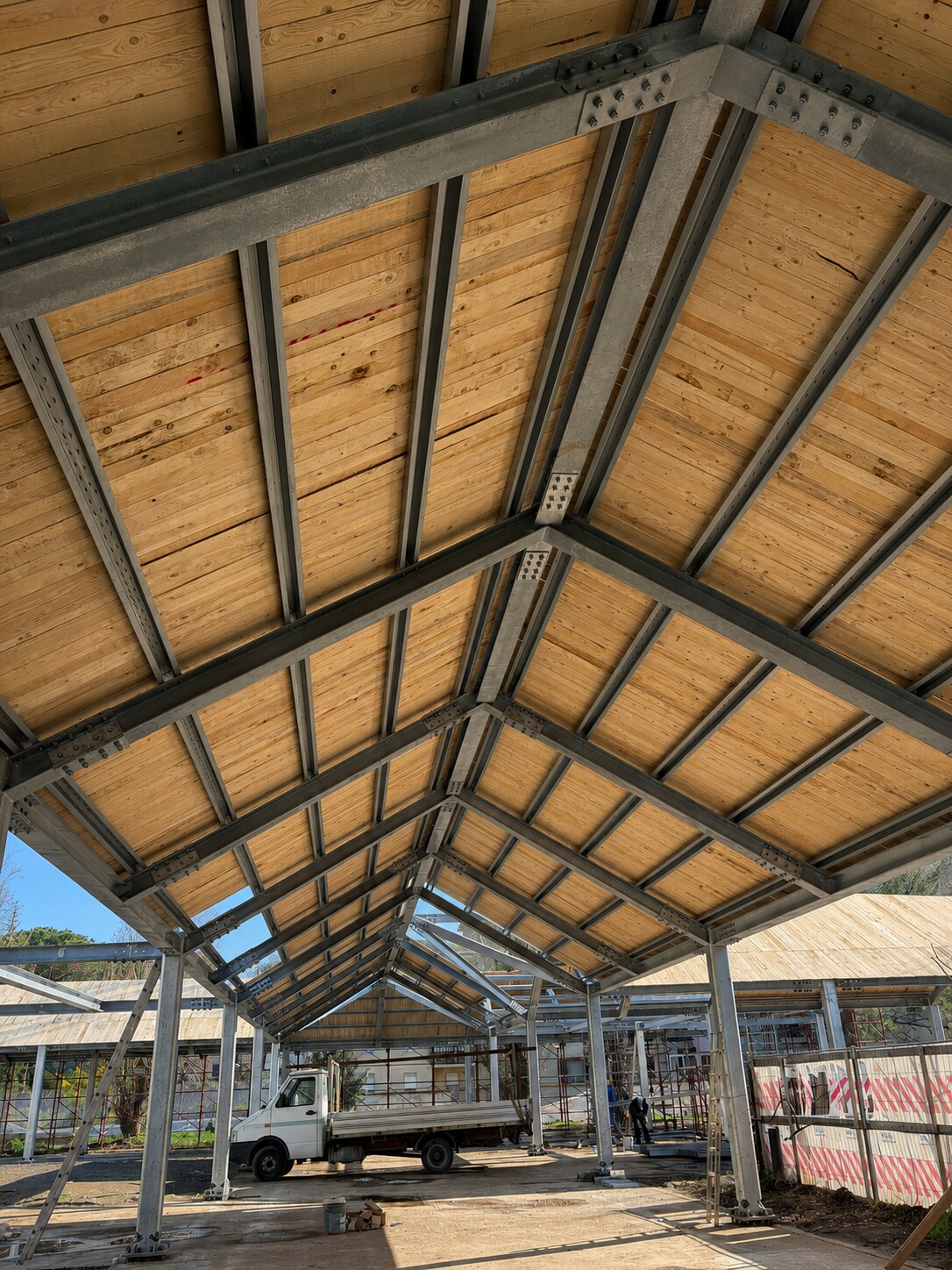

La documentazione disponibile consente di leggere l’intero sviluppo dell’intervento: le viste del progetto e degli ambienti educativi, il montaggio della carpenteria metallica e delle coperture nel cantiere del 2025, fino agli spazi interni ed esterni fotografati nel maggio 2026.







Il caso studio documenta la continuità tra offerta migliorativa, progettazione esecutiva validata, coordinamento BIM e costruzione dell’opera.
